2020年5月,国家发展改革委、国家卫生健康委及国家中医药管理局印发《公共卫生防控救治能力建设方案》,要求加快补齐县城医疗卫生短板,提高县级医院传染病检测和诊治能力,重点加强感染性疾病科建设。随着冬奥会疫情防控工作的升级,崇礼区疫情防控能力不足的问题尤为凸显。2021年6月,时任张家口市市长武卫东主持召开国家区域医疗中心项目调度会议,会议议定将原森林公安用房改造学生宿舍变更——改造扩建为标准的感染疾病楼,为冬奥会保障服务,带动县域内医疗服务能力整体提升,筑牢疫情救治第一关。
效果图
项目工期紧张,面临诸多难题
在北医三院崇礼院区的领导下,建筑设计单位利用EPC项目的管理优势,对本项目进行全过程设计牵头,联合国内19家医疗行业各细分领域的装配式龙头厂家,以BIM技术为平台,利用先进的装配式建造技术,以一体化模式整合各家专长,严格控制设计、建设周期,精确划分工作界面,利用数字化模型提前暴露建设过程中可能出现的问题和风险,分析多专业同步施工条件,高效推进工程建设,确保建设工期,保障冬奥会服务工作。
工程同时面临以下困难
01 | 项目时间紧,传统建造周期约为300天,而本项目建设时间仅有100天; |
02 | 功能复杂,医院建筑是民用建筑中较为复杂的建筑类型,而本项目为改造建筑,平面限制因素多,既有结构层高的限制是重难点。F2层结构梁底标高2.82m,需要满足机电安装空间,并保证高度满足使用要求。 |
03 | 现场尺寸与原设计图纸差别较大; |
04 | 由于项目为旧楼改造项目,结构加固后预留给内装部分的时间不到70天,且作业面需逐步清理,涉及大量穿插施工,实际施工时间被进一步压缩; |
05 | 受季节影响施工进度,传统湿法作业无法开展,影响工期及施工质量。 |

感染楼效果图

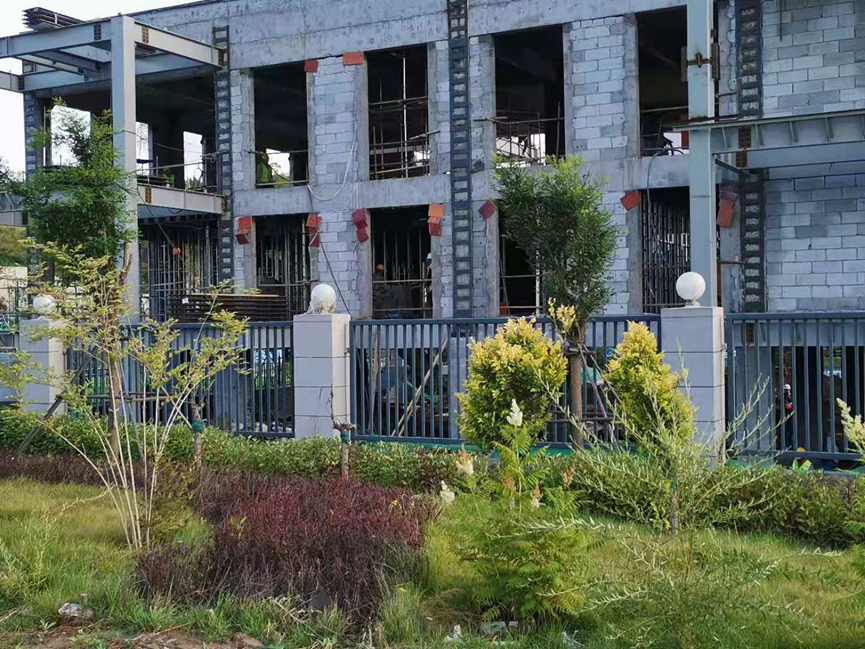

现场结构加固
运用多年建设经验,做前瞻性医疗建筑设计
感染疾病楼建筑面积2757.39㎡,设置留观床位19张。南侧为医护及洁净物品出入口,西侧为发热门诊出入口,北侧为肠道门诊入口,通过患者电梯直通到二层,东侧为污物出口。污物出口与北医三院崇礼院区连接,运入污物存放区单独存放。
北京五合国际工程设计顾问有限公司作为国内专业医疗设计机构,利用多年医疗工程建设经验,在设计伊始充分考虑感染疾病楼未来设计发展动向,高标准进行设计,并邀请北医三院感染疾病科专家和国内知名专家对医疗工艺进行严格把关,保障项目设计快速完成。设计工作在2021年8月就已完成,仍然满足国务院9月最新颁布——《发热门诊设置管理规范》的各项规定,避免在工程建设过程调整设计图纸。
采用全专业BIM技术,实现全过程项目管理
1.既有建筑及扩建部分
北医三院崇礼院区设计采用全专业BIM技术实现全过程医疗项目管理,将现有场地、环境、既有建筑及扩建部分数据模型化,并作为建筑和给排水、暖通、电气综合设计的基础,充分考虑医疗建筑专项系统多、功能流线复杂等难点,提前预判并逐一解决。

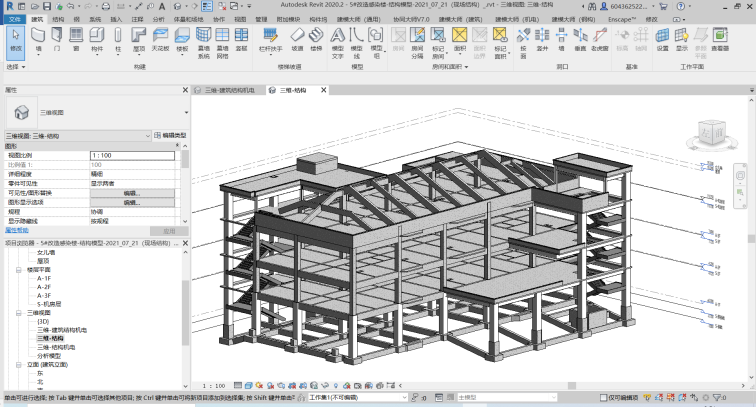

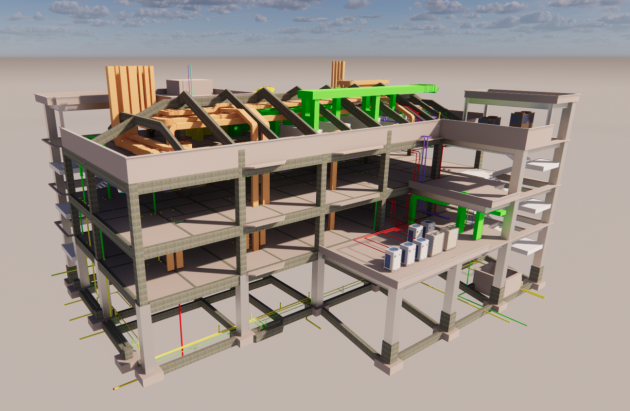

结构BIM模型建立
2.机电综合设计

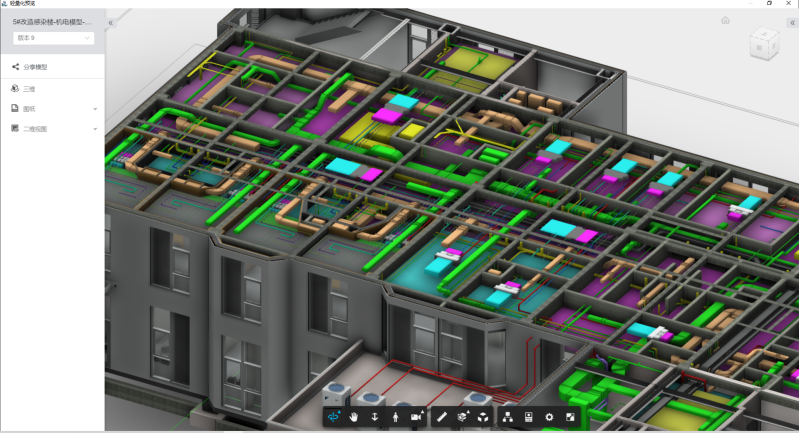

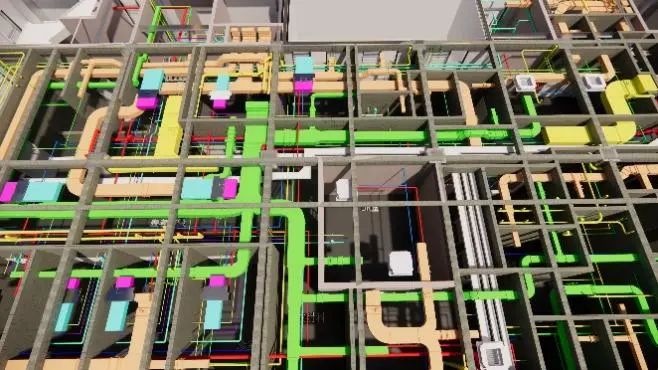

经过BIM技术综合排布以后,多专业的高度集成、机电各系统井然有序排布,兼顾规范、安装、检修与美观。

3.净高分析
机电综合排布设计后得到准确的净高分析,用于协助室内专业设计确定室内净高。二层现有层高仅为3.6m,利用BIM技术综合复杂的吊顶内机电管线,实现传染疾病科吊顶高度仍能达到2.3-2.7m。

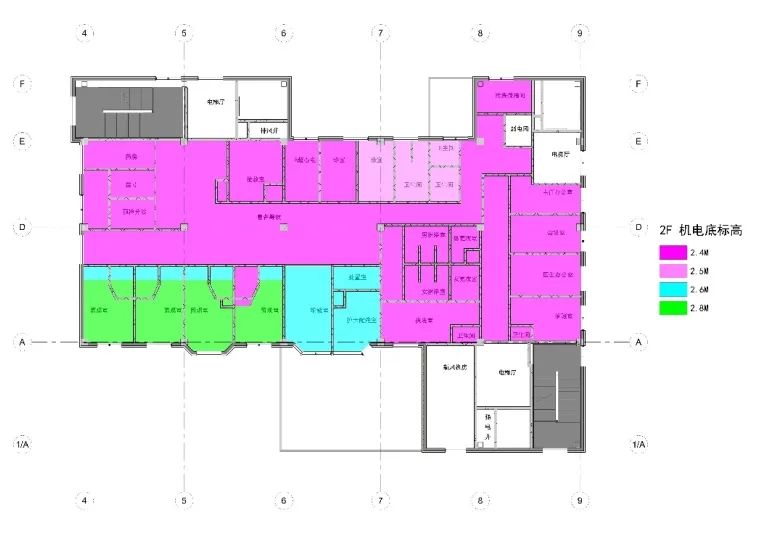

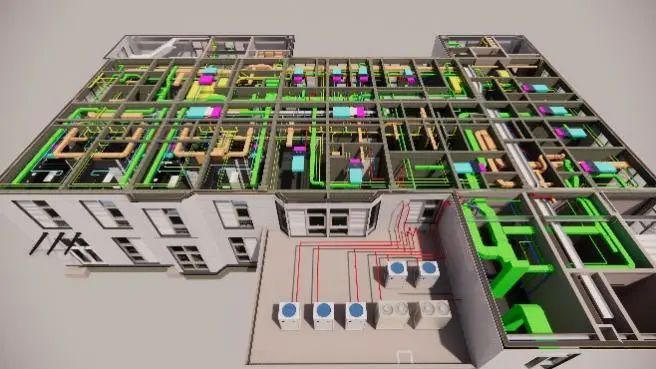

二层净高分析图

剖面视图

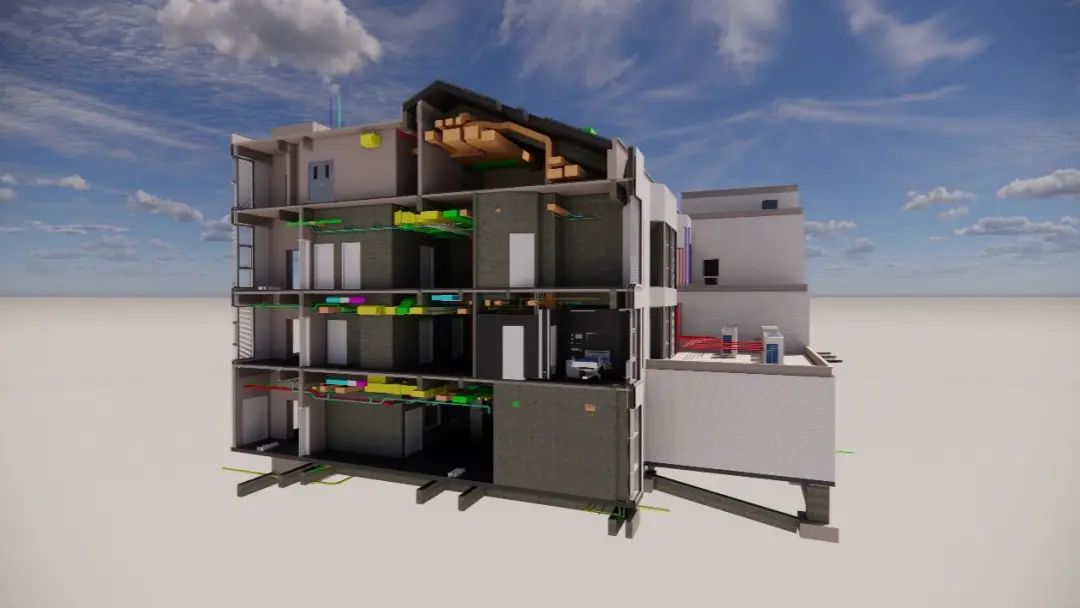

4.装配式与BIM技术
打破各参与主体之间的沟通障碍,打通EPC模式下装配式建筑各作业环节之间的衔接堵点,剔除冗余浪费,减少无谓纠纷,优化资源配置,利用BIM技术协调装配式厂家深化设计,从而缩减工期推进装配式建筑项目提早投入使用。
本项目采用了装配式病房和卫生间,基于BIM技术云端协同设计,让远在广东的厂家深化设计,基于同一个文件开展,相关建筑结构机电基础信息精准唯一,向上关联建筑各专业相互协调,向下打通与工厂生产加工数据。

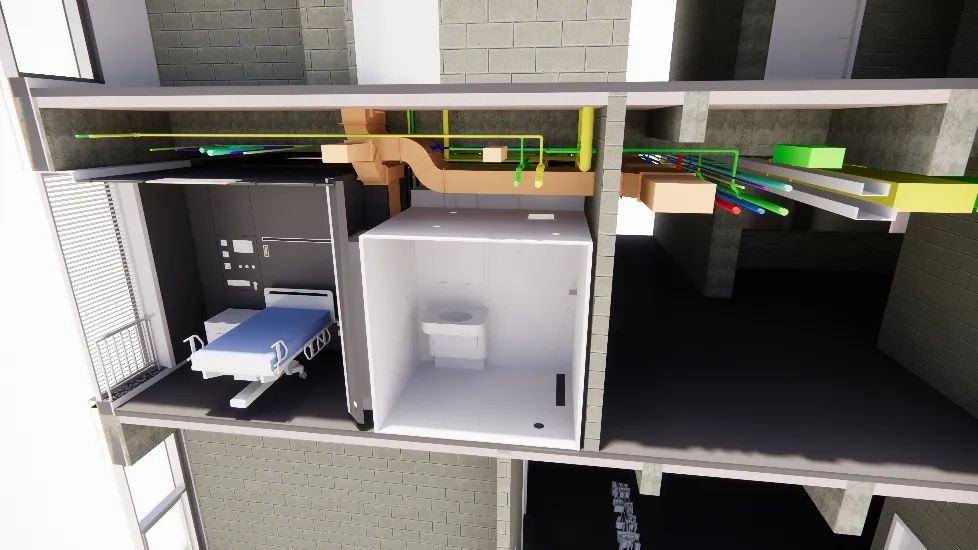

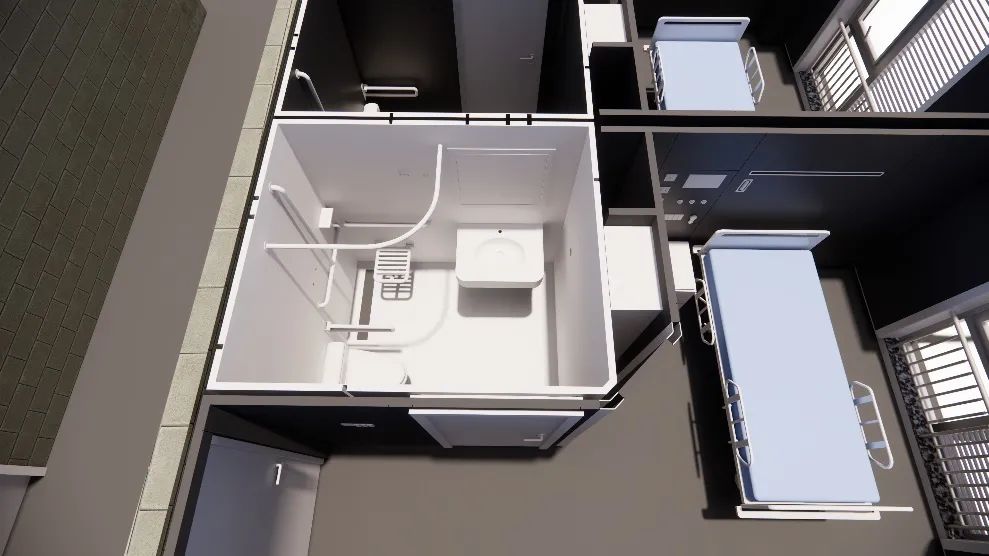

装配式病房卫生间

机械数据与BIM数据互通
5.云端轻量化查看及二维码应用

识别二维码查看轻量化模型
持续推广BIM技术,为推动绿色建筑规模化发展贡献力量
1.在虚拟世界试错,在物理世界执行,虚实融合、以虚控实。先构建一个虚拟的建筑,在此基础上构建实体建筑,竣工交付时1个实体医院建筑+虚拟的数字化医院。并在后期运营和改造过程中继续更新,实现竣工信息完整并在动态中保持与现实一致,为未来基于BIM的智慧医院管理打下扎实基础。
2.新时代赋予的全新使命和挑战,建筑工业化的信息打通、减少建筑设计遗憾、降低各参建单位及人员的焦虑,以及推动医院建筑高质量发展。
3.北医三院崇礼院区二期工程感染疾病楼项目采用BIM平台下一体化装配式建造新模式,集中体现了装配式技术体系的工厂生产率高、集成度高、现场安装工效高、可逆安装、可重复利用、更高品质和更利环保等优势特点,融入装修装饰、固定家具、卫生洁具、医疗气体、照明插座等多维度、全方位系统集成整合,实现了功能合理、施工快速、应用耐久和维修便捷等特点。
4.在整体工程造价与传统建造模式持平的情况下,建设周期大幅压缩,大部分建造材料可回收再利用,最大程度降低对环境污染,紧扣《关于推动城乡建设绿色发展的意见》精神,采用新思路、新方法、新技术践行习近平生态文明思想,落实碳达峰、碳中和目标任务,为保障冬奥会、开展绿色建筑、绿色医院创建行动,为推动高质量绿色建筑规模化发展贡献力量。

作者简介

段伟涛
北京五合国际工程设计顾问有限公司BIM中心总监
在公建项目和医院项目BIM应用方面具有丰富的智慧积淀,为北京大兴机场、亚洲基础设施投资银行、北京大学第三医院崇礼国家区域医疗中心、天津康汇医院、淮南市山南新区综合医院等诸多大型公建项目提供了BIM设计及咨询服务。
想了解更多关于智慧建造技术在现代医院中的创新应用,欢迎7月来南京参加“第二届智慧建造与现代医院BIM系统创新应用峰会”,本届大会将聚合智慧建造领域重量级专家、学者,以“新引擎、新风向、新发展——医院智慧建造正当时”为主题举办形式多样的平行活动、高峰对话及深度分析,全面探索智能建造在现代医院全生命周期中的应用与落地。

>
